铁路沿线风沙防治工程投资分析

2013-01-02 15:20:47来源:用户投稿作者:王多青( 中铁第一勘察设计院集团有限公司)

1概述

本文对工程防沙体系、植物固沙体系的工程投资情况进行了分析,供方案比较、防沙措施选择、防沙材料确定时参考。

2铁路风沙防治工程实践

50多年来,我国在沙漠地区相继修建了包兰铁路、南疆铁路、青藏铁路等30余条铁路干、支线,通过沙漠地区的铁路总长度已超过了5000km,打通了沙漠对中国区域经济和社会发展影响的屏障,推动了沙漠、荒漠地区经济的快速发展。

包兰铁路某段长度约16km,是全线风沙活动最为严重的地段,经铁路建设者近30多年的艰苦探索,至上世纪80年代逐步建立起了由固沙防火带、灌溉造林带、草障植物带、前沿阻沙带、封沙育草带等“五带一体”的防护体系(图1),保护了铁路畅通,改善了当地生态环境。


南疆铁路某段全长约970km,1999年12月建成通车。建设期间采取了多种防沙措施,设置了芦苇方格、直立式栅栏、挡沙沟堤等工程防沙设施,个别地段还采用滴灌技术营造防护林带,保障了铁路正常运营。

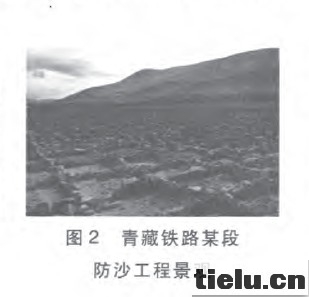

青藏铁路某段全长1142km,2006年7月建成通车。建设期间采取了平铺卵石土、石方格和高立式沙障相结合的工程防沙措施(图2),有效防治了沿线风沙对铁路的危害。


3防沙体系

3.1防沙体系构成

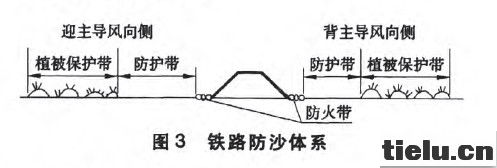

铁路路基两侧应设置严密的防沙体系,包括防护带和植被保护带(图3)。防护带是采用工程防沙或植物固沙的地段,靠近铁路是加强防护区,不允许流沙越过该区而掩埋铁路工程;远离铁路,可允许少量流沙侵入加强设防区的外缘。


3.2防沙技术

铁路防沙技术措施按其作用可分为工程防沙和植物固沙两大类。

工程防沙包括固沙措施、固阻沙措施和阻沙措施。固沙措施:就地取用卵石土、碎石土、粗砾石土、矿碴和炉碴等,覆盖于流沙表面,避免风力直接作用于疏松的沙面,防止或减少风蚀。固阻沙措施:利用麦草、芦苇、块石、土工网、砂袋等材料在流沙上设置成方格沙障,增加地面的粗糙度,降低地表风速,抑止风沙流的产生。阻沙措施:利用树枝、芦苇、土工网、挡沙沟堤、钢筋混凝土预制件等设置成直立式沙障,通过改变局部范围气流的方向和速度,减弱沙障前后气流速度,使沙粒在沙障附近形成堆积。

植物固沙不仅能削弱地面风速,减轻风沙流的运动,同时还能改变沙地的理化性质,改善当地的生态环境,获得长久的防沙效益,是铁路沙害防治最根本、最有效的技术措施。采用植物固沙应先期采用工程防沙措施为植物提供稳定的生长环境。

4工程防沙体系投资分析

列举包兰铁路、南疆铁路、青藏铁路等风沙防治工程实例,分析工程防沙体系投资。

4.1工程实例

实例1包兰铁路某段

该段属风沙活动极严重地段,长度约16km。

20世纪60年代,铁路建设者在此大面积铺设草方格,利用玉米秸、树枝、竹芯编笆、木条及土工网、废旧枕木等材料设置直立式栅栏固阻沙,维持铁路运营。麦草方格防护宽度为南侧300m、北侧500m,两侧共设5道防护栅栏。按当前概算指标估算,其每千米防沙工程投资约为260万元。

实例2南疆铁路某段

该段风沙路基长度约232km,其中风沙活动程度一般、中等、严重地段长度分别约为118、80、34km。

风沙活动程度一般地段芦苇方格总防护宽度为100m,中等地段为250m,严重地段为350m。中等地段迎风测设1道土工网栅栏,严重地段迎风测设1道土工网栅栏、1道挡沙沟堤。

按当前概算指标估算每千米防沙工程投资,风沙活动程度一般地段约为49万元,中等地段约为99万元,严重地段约为145万元,三者间大致成1:2:3的比例关系。也就是说,我国南疆铁路某段采用芦苇方格、土工网栅栏、挡沙沟堤等工程防沙技术,防沙工程投资为49~145万元,风沙活动程度一般地段投资小,严重地段投资大。

实例3青藏铁路某段

该段沿线风沙不良地质现象发育,风沙路基长度约88.2km,其中一般、中等、严重(红梁河)、极严重地段(措那湖)长度分别约为21.9、28.5、29.5、8.3km。

风沙活动程度一般地段石方格防护宽度约为150m,中等地段约为250m,严重地段约为350m.极严重地段约为800m。风沙活动程度一般地段设1道混凝土栅栏,中等地段两侧共设3道混凝土栅栏,严重、极严重地段两侧共设5道混凝土栅栏。

按当前概算指标估算每千米防沙工程投资,风沙活动程度一般地段约为195万元,中等地段约为350万元,严重地段约为500万元,极严重地段约为1036万元,四者间大致成1:2:3:4的比例关系。也就是说,青藏铁路某段采用石方格、混凝土栅栏等工程防沙措施,每千米防沙工程投资195~1036万元,防沙工程投资与风沙活动程度息息相关。

4.2工程防沙体系投资

(1)风沙防治工程投资与风沙活动程度、防沙材料息息相关。

风沙活动程度一般地段每千米防沙工程投资为49~195万元,中等地段为99~350万元,严重地段为145~500万元,极严重地段为260~1036万元。在防沙材料相同时,一般、中等、严重、极严重风沙地段,每千米防沙工程投资的大致比例关系为1:2:3:4。

(2)在工程防沙体系中,方格沙障投资占70%~90%。

南疆铁路某段工程防沙体系中,芦苇方格沙障投资约占70%。青藏铁路某段工程防沙体系中,石方格沙障投资约占90%。
